为保证各项事情宁静有序推进、高质量完成滨州供电公司变电检验中心统筹摆设多次组织人员举行现场勘查周密分析施工质量关键点、宁静管控风险点、工期进度时间点详细制定施工措施合理部署人员、物资、车辆。
为保证各项事情宁静有序推进、高质量完成滨州供电公司变电检验中心统筹摆设多次组织人员举行现场勘查周密分析施工质量关键点、宁静管控风险点、工期进度时间点详细制定施工措施合理部署人员、物资、车辆。为节约路途时间施工项目组入驻邹平市一连26天不中断施工各班组协同配合各专业事情有序衔接。针对施工现场点多面广、风险点多的实际情况事情卖力人严格执行风险点管控措施对老虎口接纳硬措施隔离。

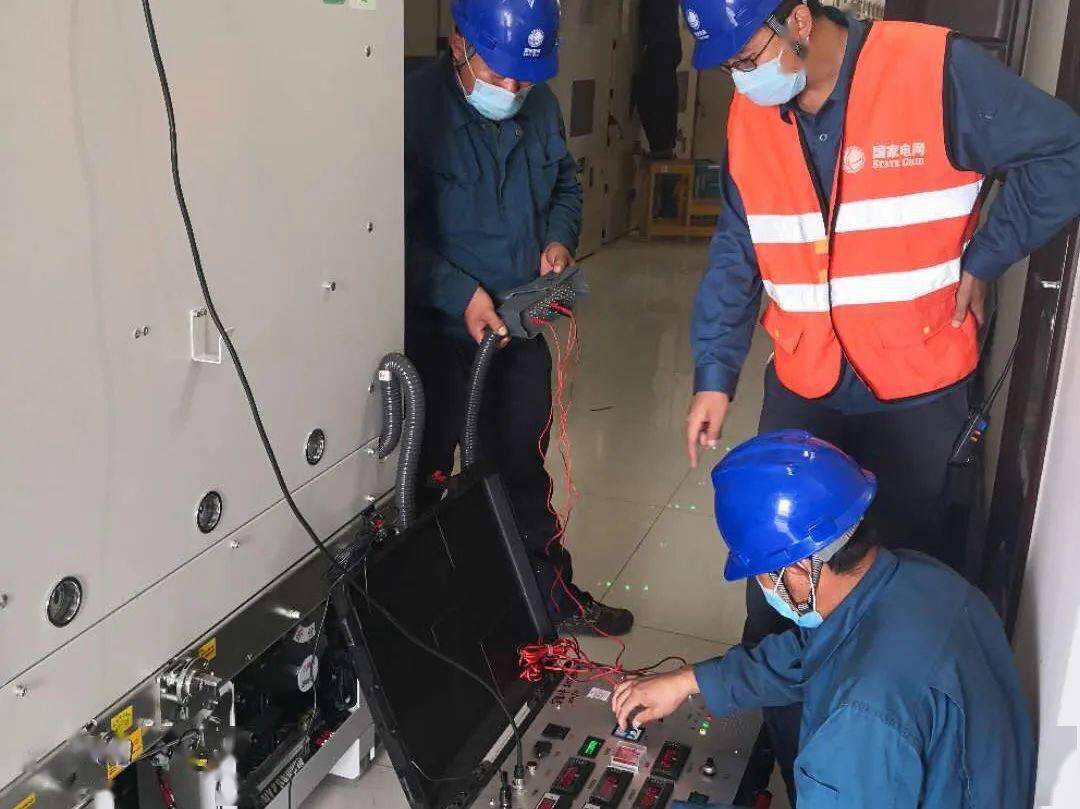

选派青年主干担任现场作业面卖力人由老师傅做技术指导本着字斟句酌的事情态度高尺度完成设备安装、调试等各项事情。
9月14日国家电网山东滨州供电公司220千伏明集变电站3号主变新扩建低压侧距离乐成投运明集变电站变电总容量到达54万千伏安。
220千伏明集变电站3号主变压器扩建送电后将为邹平市经济生长和电力需求提供有力保障也为电网稳定性和供电可靠性加上“双保险”。
220千伏明集变电站位于邹平市明集镇是邹平市第二座220千伏变电站。共有三台主变压器容量均为18万千伏安。
3号主变压器本体及高、中压侧扩建工程于2019年完工。本期低压侧距离扩建工程自2020年8月20日启动先后完成8面低压侧开关柜、35千伏Ⅲ段母线、3组电容器扩建事情。
